Auf der Baustelle der SternGarage.ch in Au ist in den vergangenen Wochen einiges passiert.

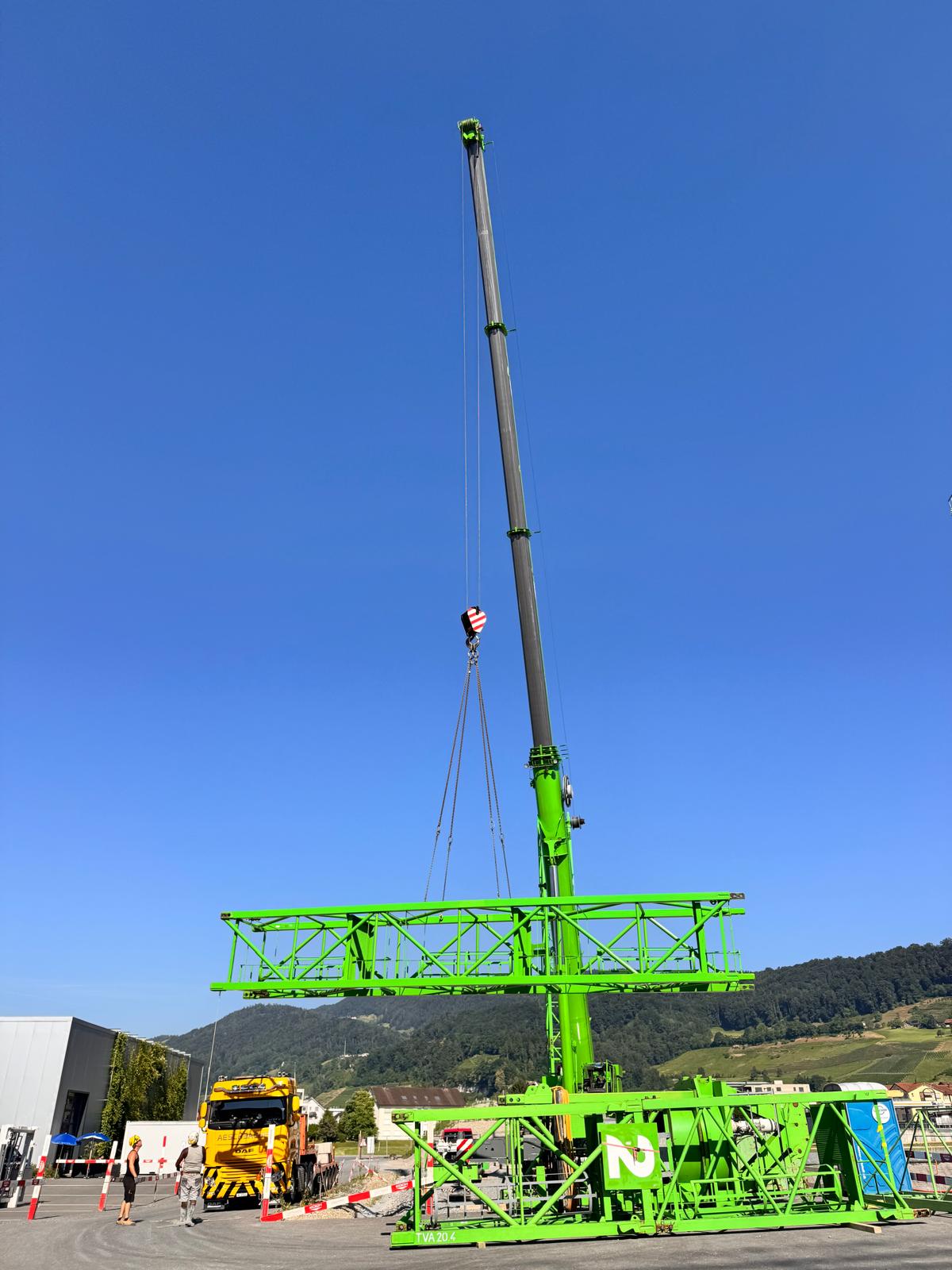

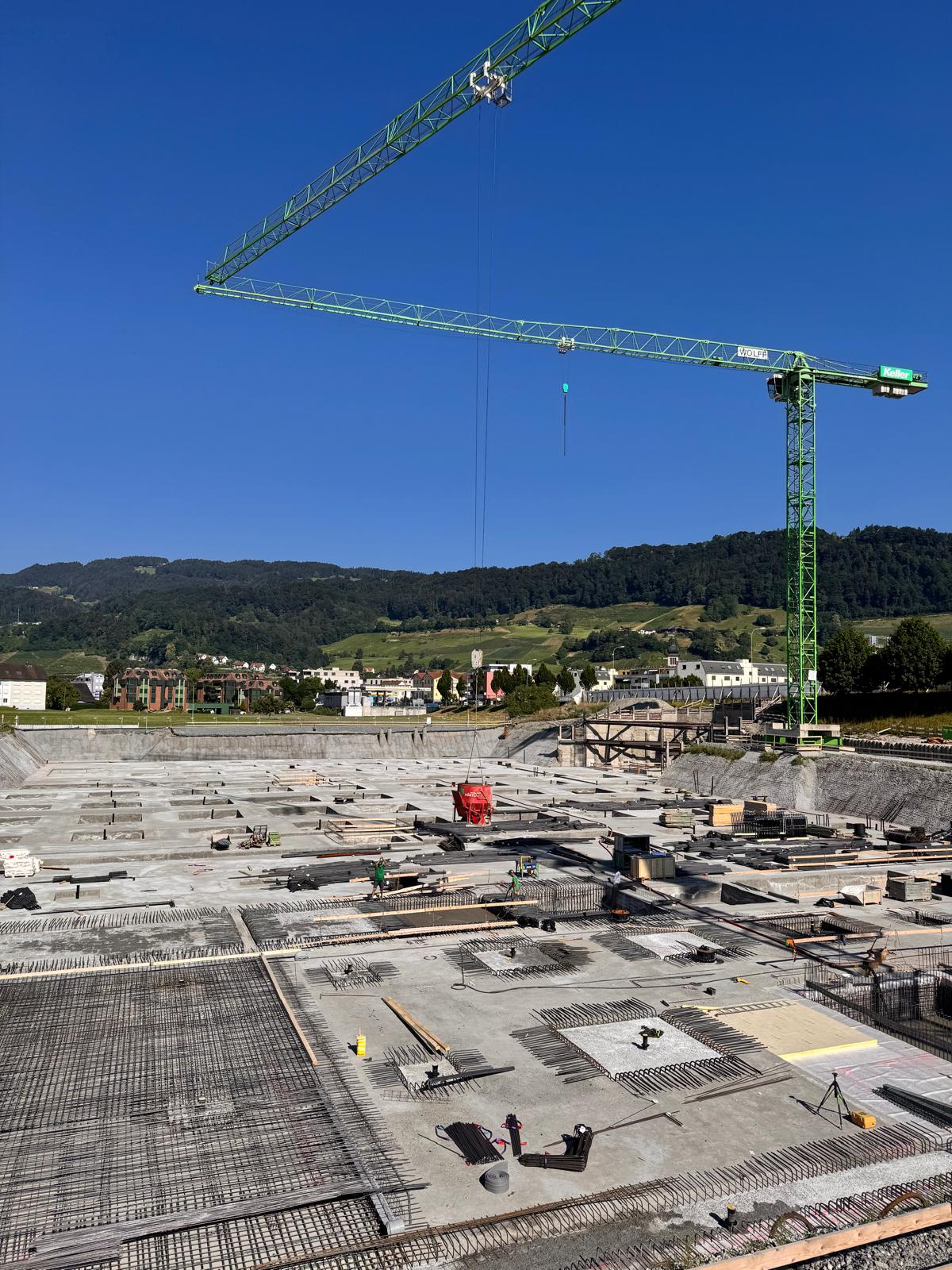

Mit dem Aufstellen des ersten Krans am 17. Juni fiel der Startschuss für die nächste Bauetappe. Nur wenige Tage später folgten der zweite und dritte Kran, womit die Baumeisterarbeiten richtig beginnen konnten.

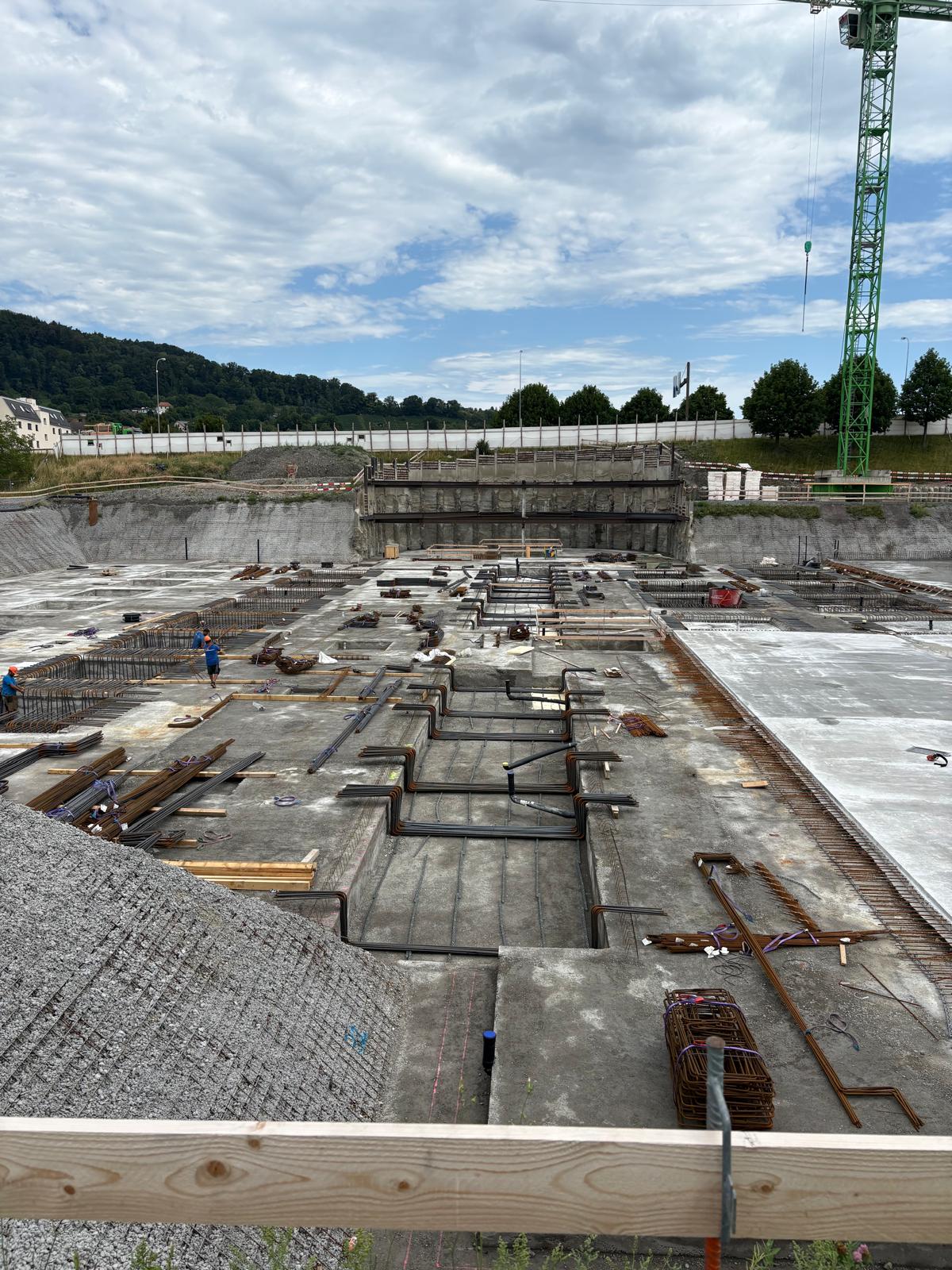

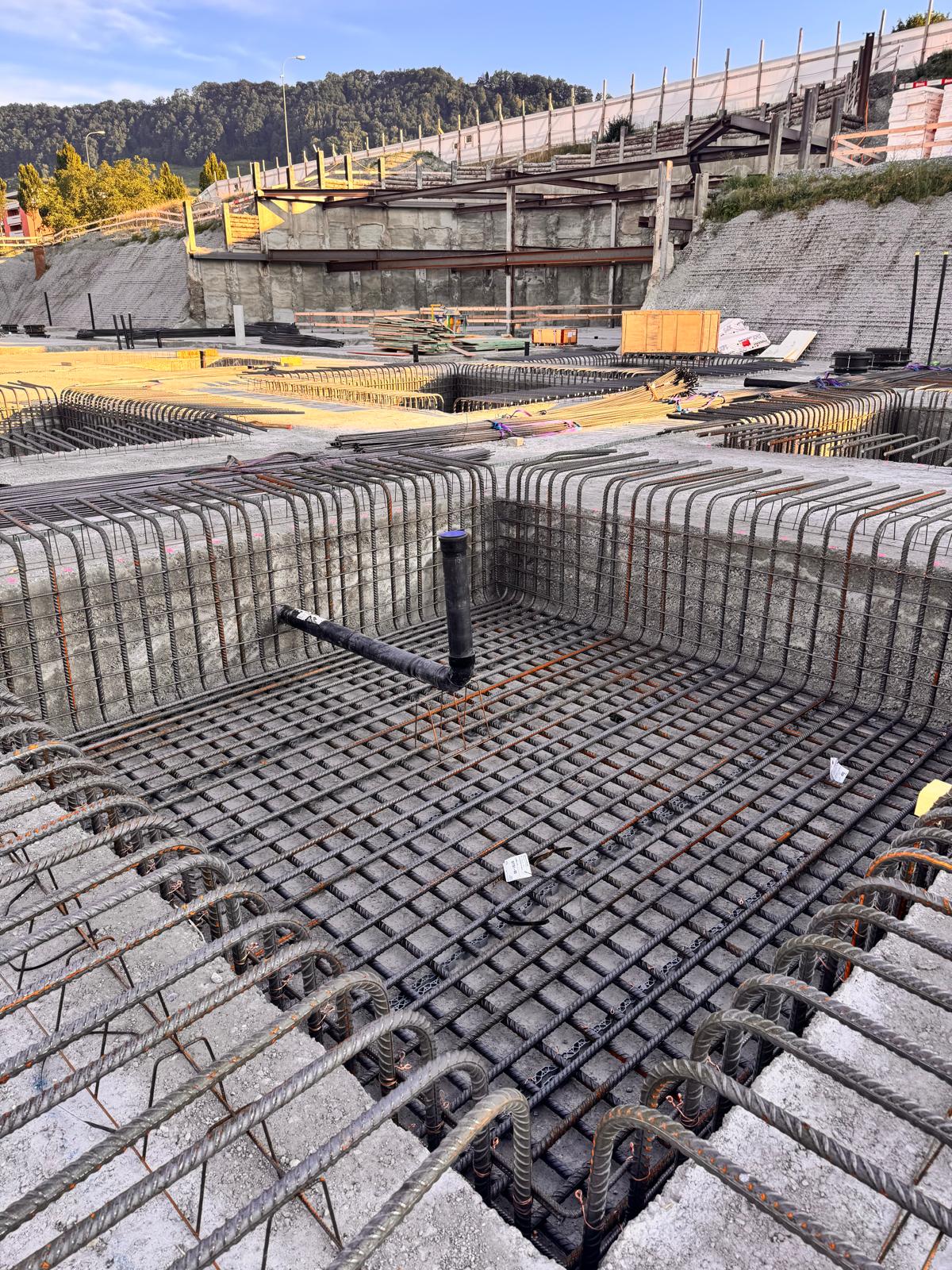

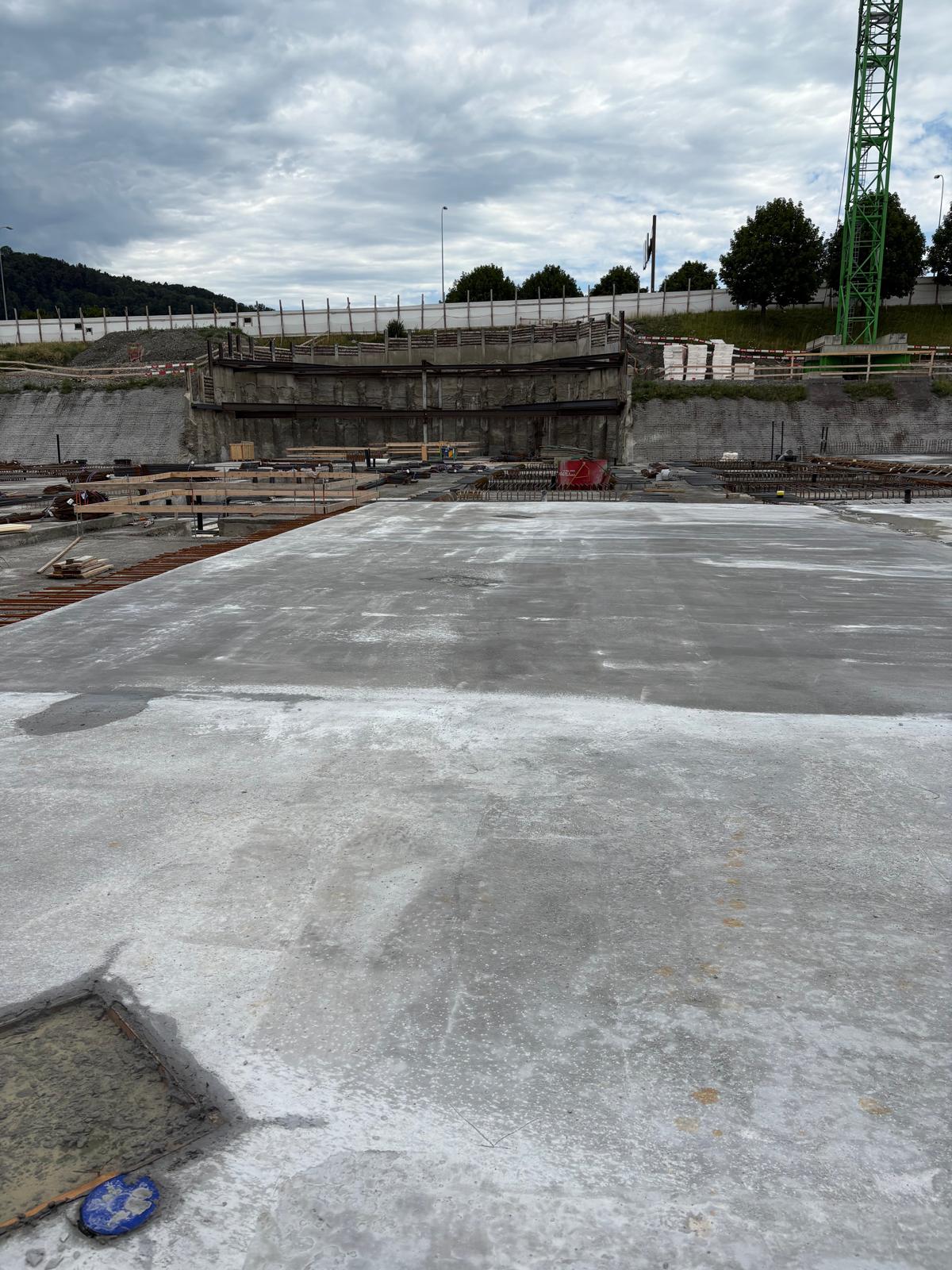

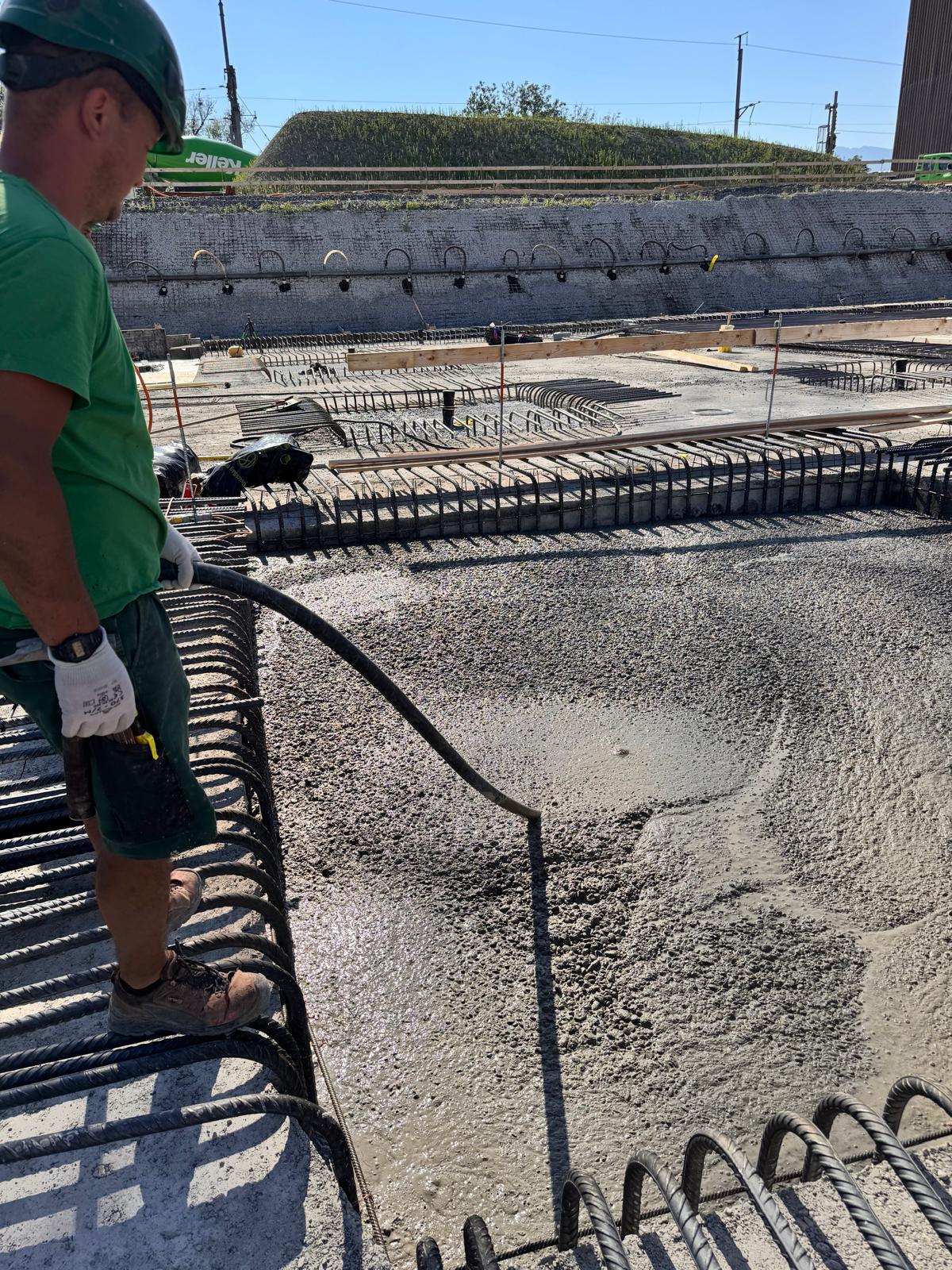

Bis zu den Sommerferien wurde nochmals mit Hochdruck gearbeitet. Insgesamt konnten bereits 14 Betonieretappen ausgeführt werden. Bei der 14. Etappe wurden rund 200 m³ Beton verarbeitet. Parallel dazu schreiten auch die Vorbereitungen für die weiteren Fundamente voran. Die Wände entlang der Bahnlinie sind bereits fertiggestellt.

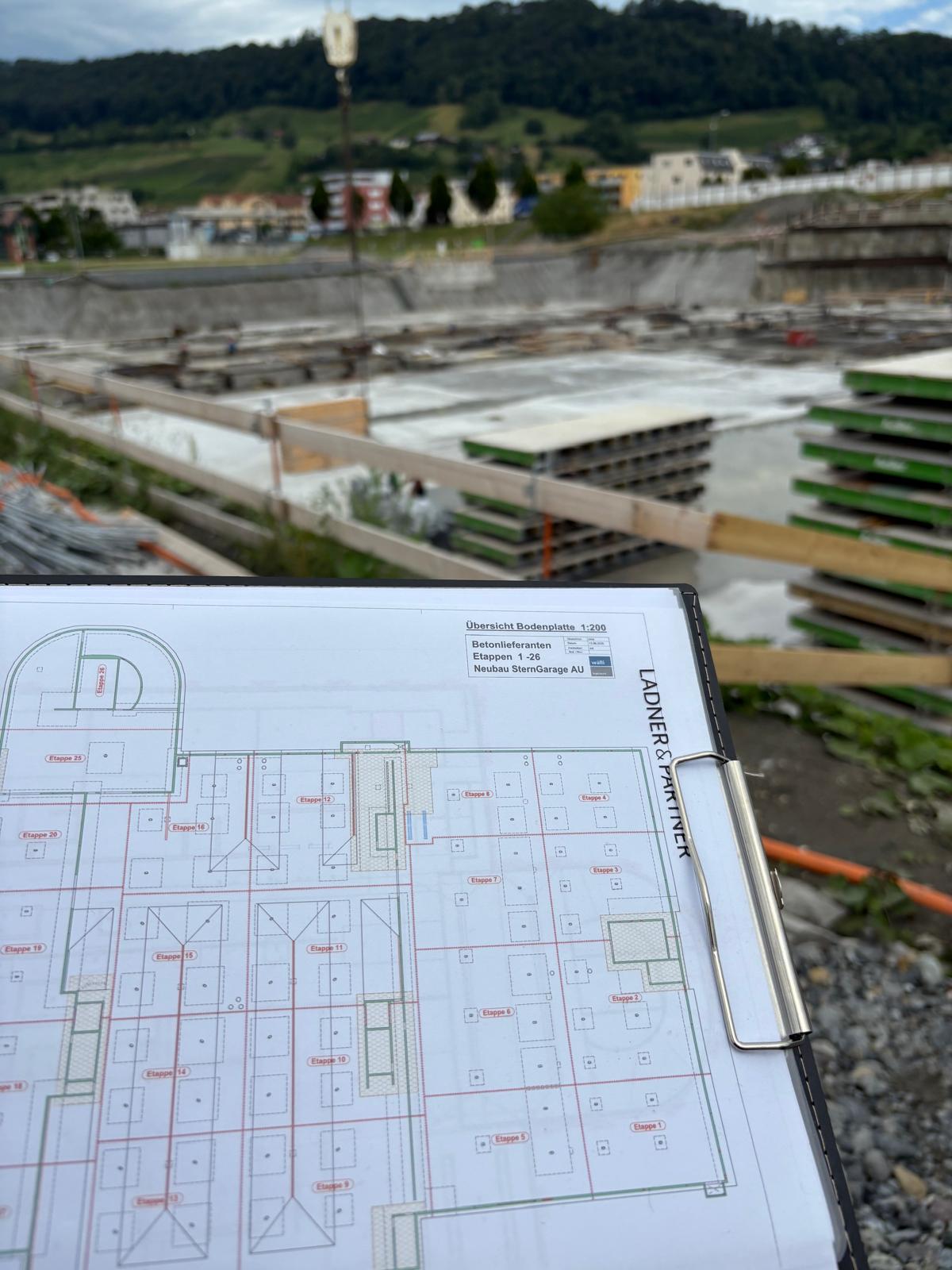

Nach der Sommerpause stehen die Betonieretappen 17 bis 20 auf dem Programm.
Ein herzliches Dankeschön an alle Handwerker für ihren grossen Einsatz.
Wir wünschen allen Handwerkern erholsame Sommerferien und freuen uns, am 10. August gemeinsam wieder auf der Baustelle durchzustarten.
